关于济宁孔子国际学校初中校区项目进度的通报

发布时间:2020-08-18 17:58:34 点击次数:

根据党工委、管委会安排,近期党政办督查室多次对济宁孔子国际学校初中校区项目进行了现场督查。现将有关情况通报如下:

一、进展情况

济宁孔子国际初中校区原计划定于8月20日除运动场面层以外21项工序全部完工。截止目前,教学楼A、B、C楼门窗、安装、装修工程已完工;实验、办公、艺术楼门窗、安装工程已完工;公寓及食堂屋面、门窗、安装已完工;钢梯安装已完工;北区、南区室外管网工程已完工;运动场水稳层、沥青层施工已完成;室外道路基层已完工;教室桌椅已到位。

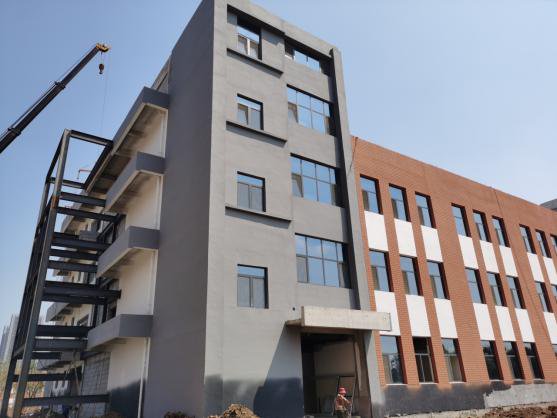

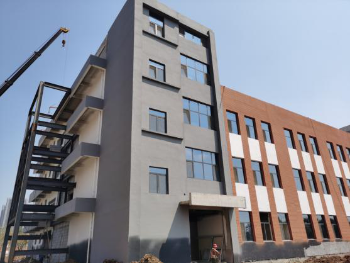

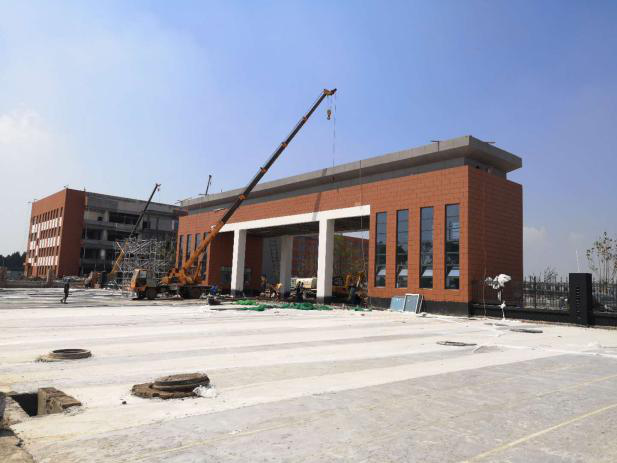

教学楼

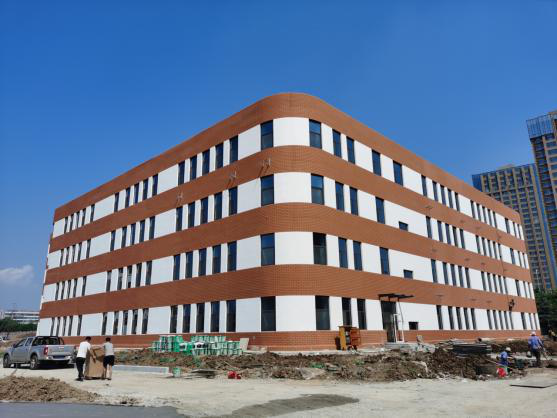

办公楼

宿舍楼

餐厅

操场

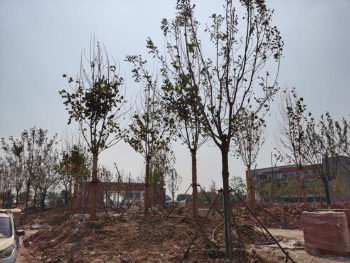

绿化

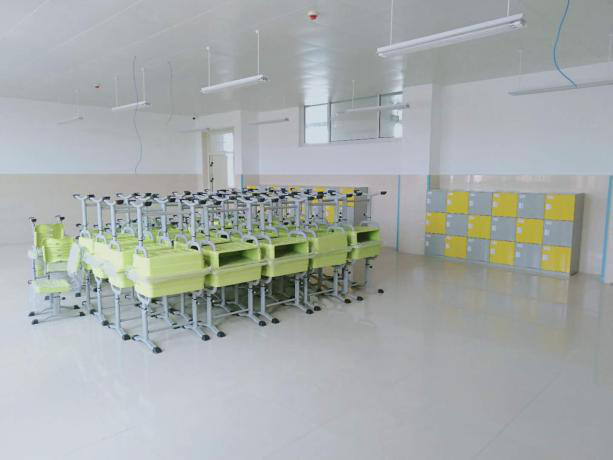

教室

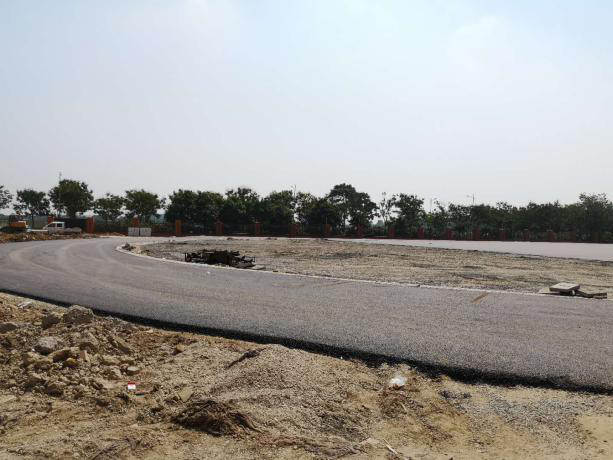

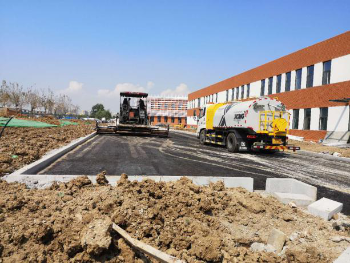

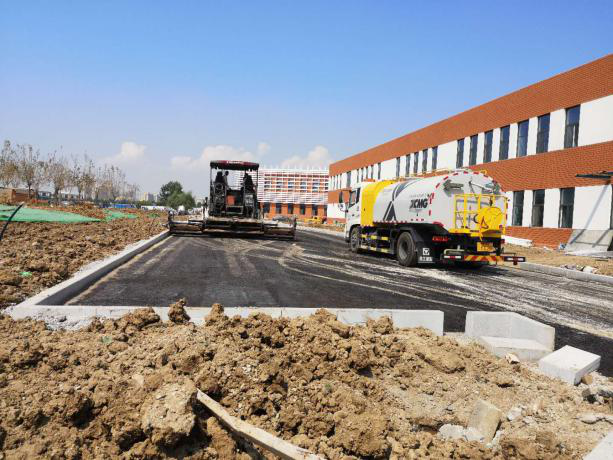

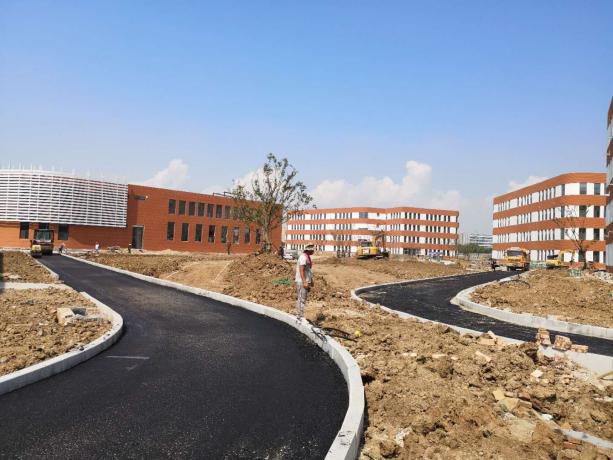

室外道路

东大门

北大门

二、存在问题及下步完成时限

1、实验、办公、艺术楼装修工程原定于8月18日完成,目前已完成95%,计划于8月22日完成;

2、公寓及食堂装修工程原定于8月18日完成,目前已完成95%,计划于8月21日完成,食堂内设施安装原定于20号完成,现计划于8月25日安装完成;

3、校区围墙及大门原定于8月13日完成,目前已完成80%,计划于8月25日完成;

4、室外道路面层原定于8月13日完成,目前已完成40%,计划于8月25日完成;

5、室外铺装原定于8月18日完成,目前已完成70%,计划于8月25日完成;

6、室外景观、绿化、竣工清理原定于8月20日完成,目前广场、部分造型已完工、大型苗木已种植,计划于8月25日完成。

三、督查建议

学校建设是事关群众切身利益的重要民生工程,是改善办学条件、促进教育公平的有效途径。发展软环境保障局、高新控股集团、海达公司、东城建设集团等单位要高度重视,加大力度,高标准、高质量推进济宁孔子国际学校初中校区项目建设,加强力量、提高效率,确保项目如期交付使用。

济宁高新区党工委办公室

济宁高新区管委会办公室

2020年8月18日
